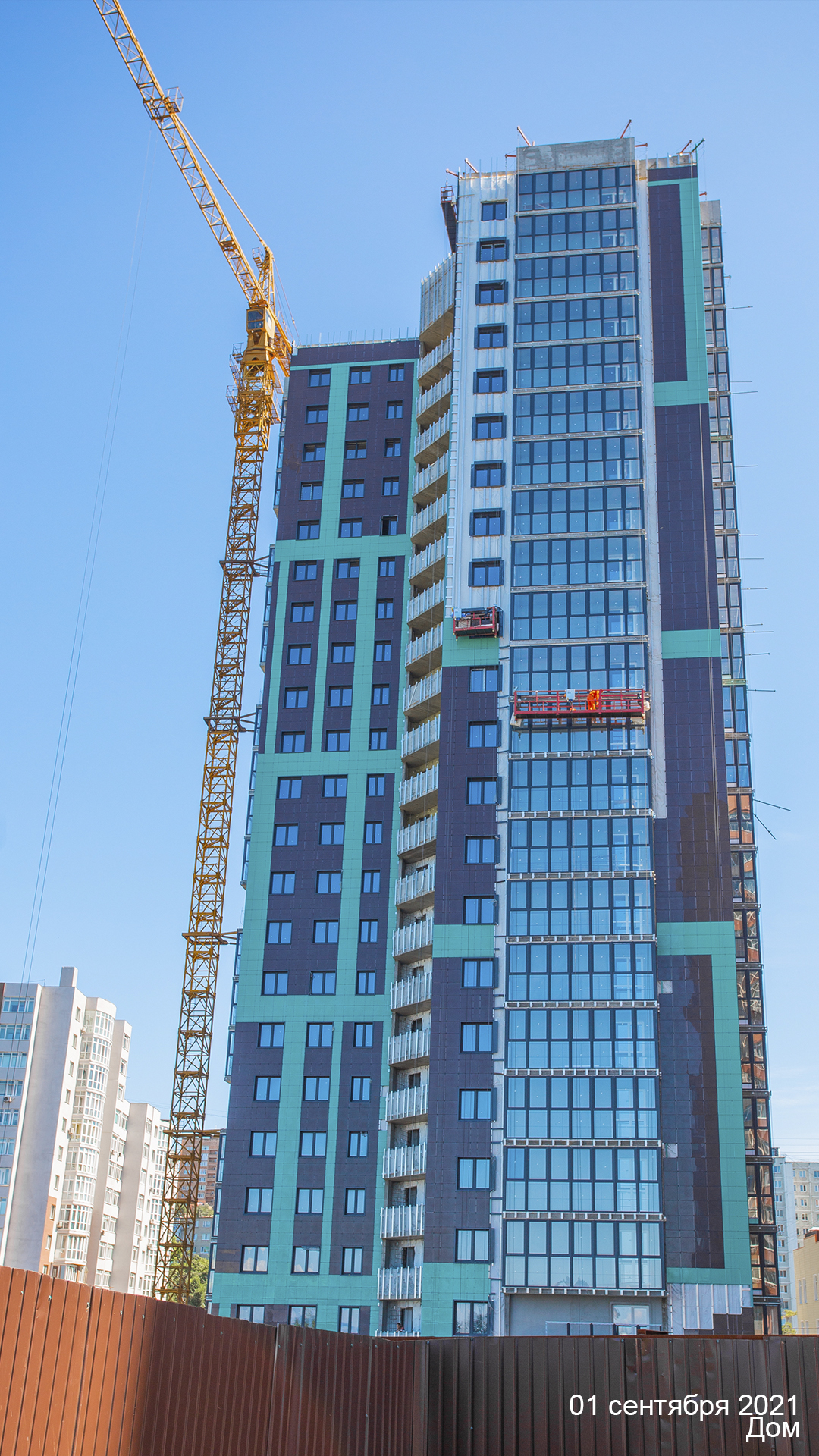

Отчет о выполненных работах на 1 сентября 2021 года

Объект «Многоквартирный жилой дом в районе ул. Кирова, 31 в г. Владивостоке» (ЖК «Антарес»)

Жилой дом
1. Бетонирование каркаса выполнено полностью
2. Кладка перегородок – 100% вентиляционных каналов – 100%
3. Устройство стяжек – 100%
4. Устройство кровли – 70%
5. Устройство вентилируемого фасада – 70%
6. Монтаж оконных блоков и балконных блоков – 95%
7. Внутренние инженерные сети водопровода, хоз.бытовой канализации монтаж 100%; ливневой канализации, внутреннего противопожарного водопровода -100%.
8. Система пожарной сигнализации – 70%
9. Система электроснабжения – 60%
10 Отделочные работы по МОП – 50%.
11. Система вентиляции в т.ч. дымоудаление – 100%
12. Монтаж дверей в квартирах и МОП – 80%

Автопарковка
1. Устройство трубопроводов противопожарного водопровода – 60%
2. Монтаж вентиляционных каналов – 80%
3. Окраска потолков – 100%
4. Окраска стен – 80%
5. Монтаж вентиляторов крышных – 100%
6. Монтаж проводки системы пожарной сигнализации – 80%
7. Устройство кровли – 60%
8. Монтаж ворот секционных – 75%
